緊跟就業進度,ALC 81號項目就業追蹤報告發布
2025-07-25

2025年7月24日,ALC向81號高失業區項目全體投資人例行性寄送第11期《就業追蹤報告》(中英雙語)。本期報告繼續由獨立第三方建築監管公司提供原始數據,把工程節點、資金去向和就業人數同步轉化為「綠卡進度表」。投資人只需對照報告,即可一眼看清已創造的合格職位與移民局要求之間的剩餘差距,清楚掌握自身綠卡申請進度及資金使用的推進狀況。這種透明化投後管理模式,打破了資訊密室,主動讓投資人真正行使對項目進度與自身權益的知情權。

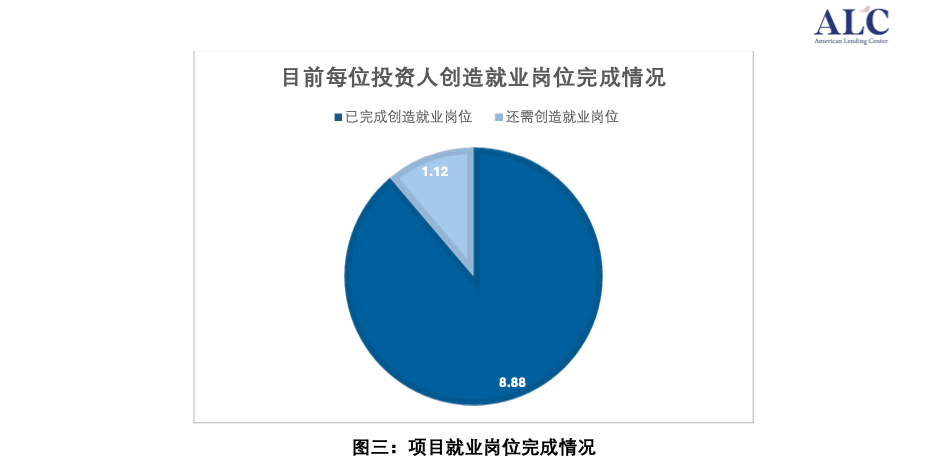

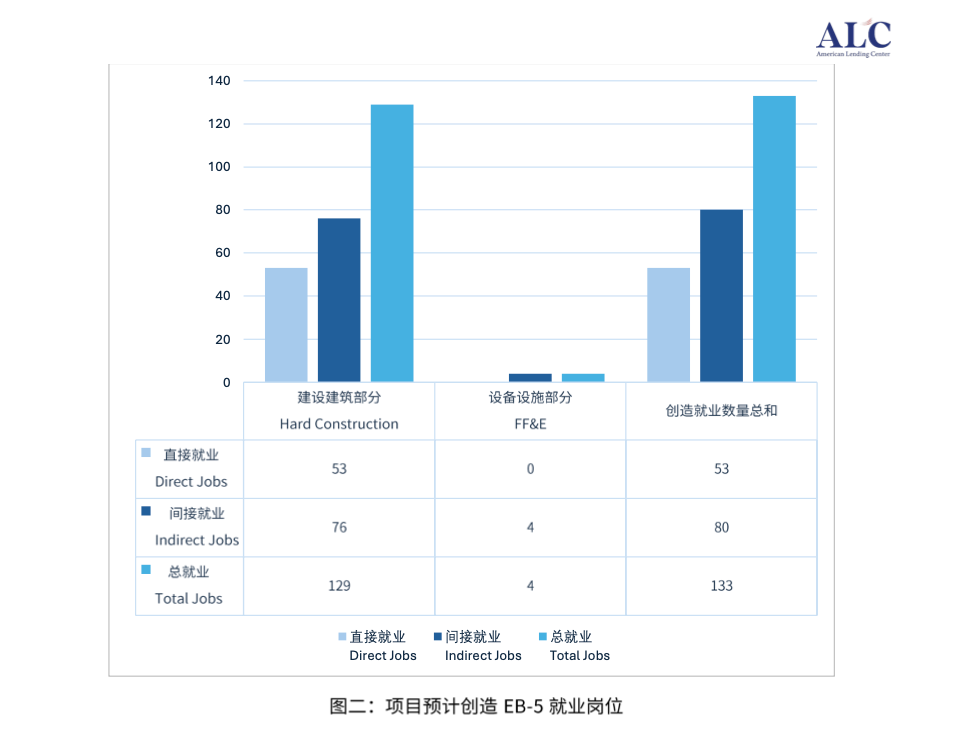

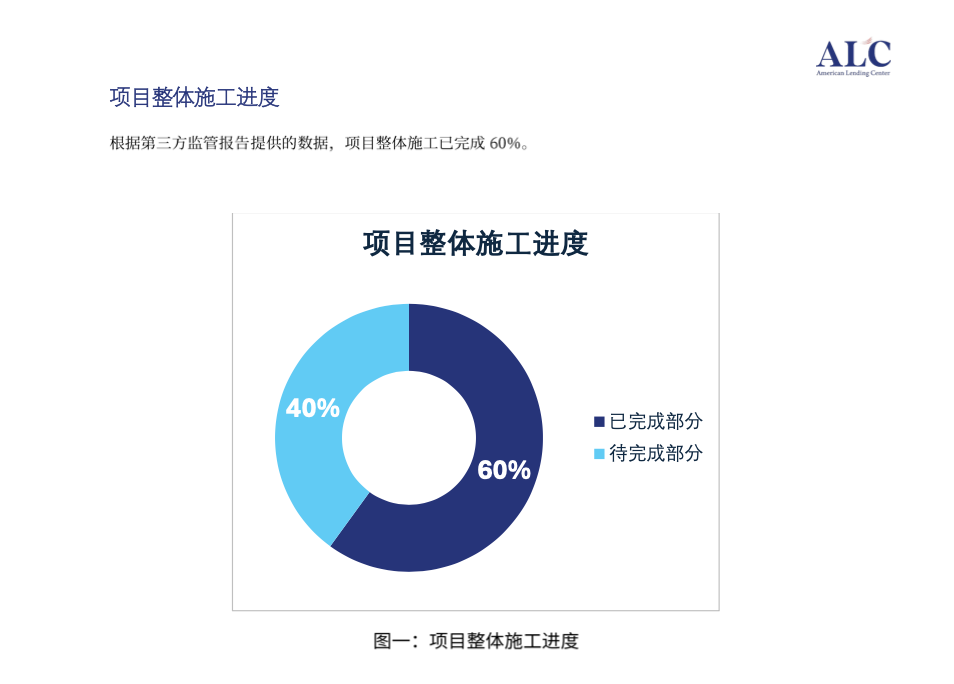

中文版的《就業追蹤報告》從ALC獨特就業模式、EB-5建築就業創造機制及RIMS II模型計算方法、項目介紹、就業資料來源、就業追蹤方面為投資人詳細呈現。現將
